De la emergencia al éxito: el Proyecto Natales (segunda parte)
5. La ejecución: dos meses de faena en Última Esperanza
Ya con los trámites legales en orden y con las ganas de enfrentar un desafío de esta magnitud, fue que comenzamos a trabajar en terreno desde el 15 de noviembre de 2025, para la cual nuestros equipos fueron movilizados vía marítima, y nosotros nos trasladamos vía aérea.
Casi al llegar a Puerto Natales nos percatamos que la emergencia debía terminar a la brevedad posible por el impacto que este estaba generando en la salud de las personas y en el turismo, pues la bella postal de montañas y fiordos contrastaba con la emanación de humo producto del incendio.

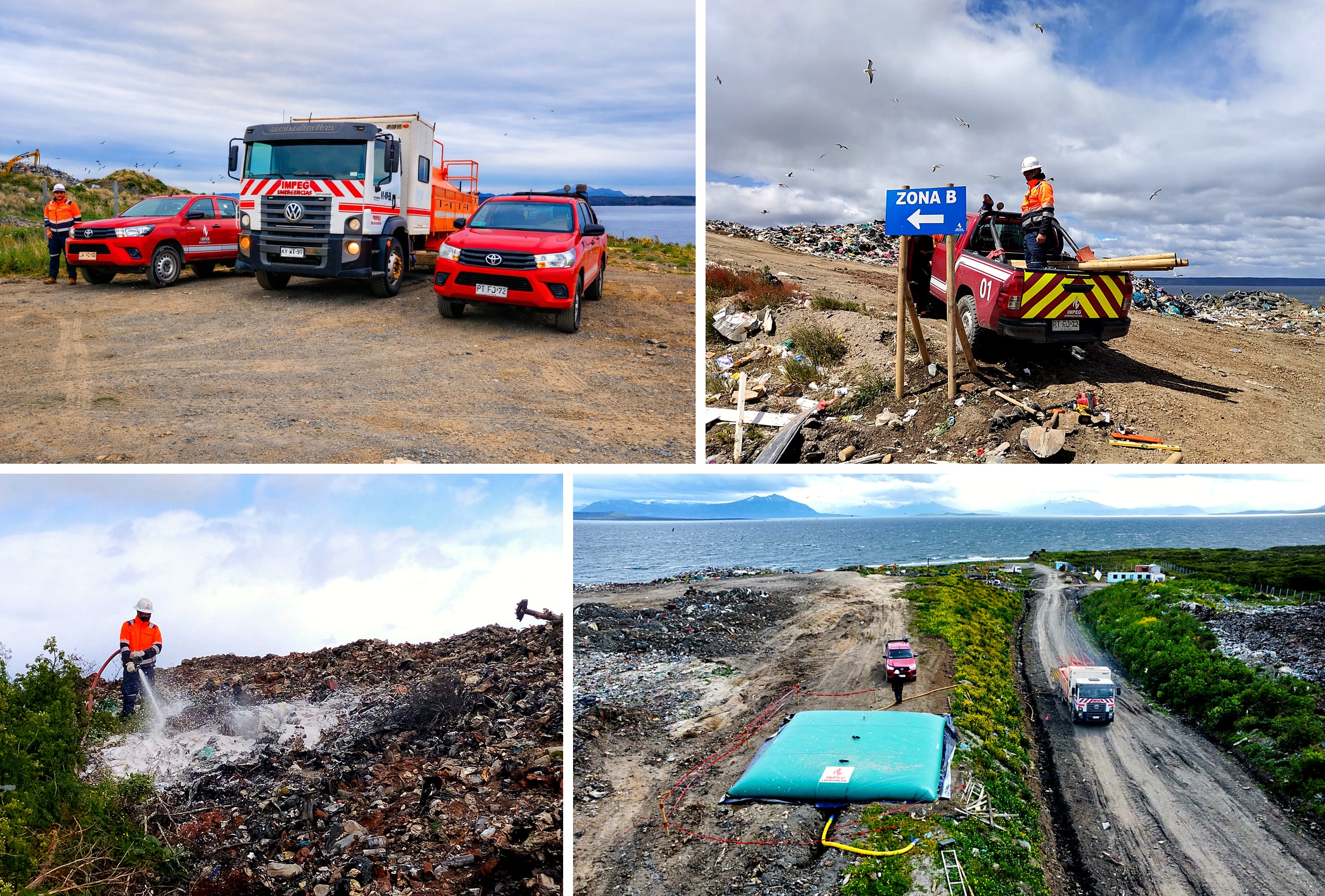

Al llegar, instalamos nuestras faenas, mejoramos la nivelación del terreno, instalamos paneles solares e internet satelital, agua potable y mejoras en la conectividad de caminos, todas labores esenciales para enfocarnos en la extinción del incendio, la que incluyó:
- Instalación de faena y habilitación de una zona de seguridad, con piscina flexible de 60.000 litros para abastecimiento.
- Apertura de caminos y accesos nuevos, que no existían, para llegar a todos los sectores del recinto.
- Segregación y relocalización de residuos con maquinaria pesada, para exponer, separar y enfriar el material en combustión profunda.
- Sofocación con agua y espuma de focos superficiales y subyacentes, y aplicación de retardante en pretiles y puntos calientes.
- Relleno y cobertura con material árido sobre las zonas ya extinguidas, para aislarlas térmicamente y prevenir reigniciones.
- Canalización del percolado hacia una zona de acopio definida.

6. La verificación: HAZMAT vuelve al vertedero

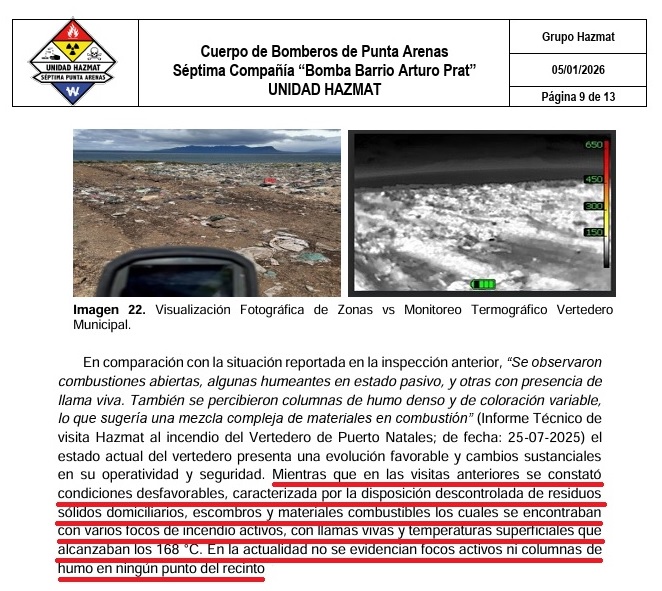

El 27 de diciembre de 2025, la Unidad HAZMAT de Punta Arenas regresó al recinto para inspeccionar las obras de extinción del incendio, para así levantar información y confeccionar un informe que analizara el trabajo de IMPEG.
Que la verificación la haya hecho la misma unidad especializada que levantó el diagnóstico inicial, y no nosotros, es para IMPEG el resultado más importante de todo el proceso.
7. Recepción conforme y cierre financiero

8. Seis meses de garantía, sin rebrotes en los sectores trabajados
El artículo Sexto del contrato nos obligaba a responder por rebrotes durante 6 meses contados desde el término de la ejecución, en los sectores donde trabajamos.

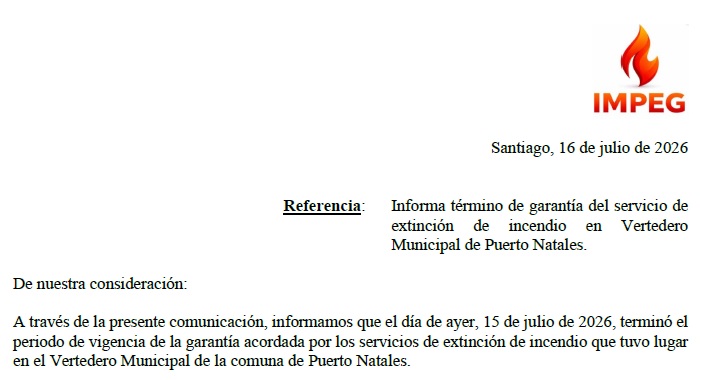

Ese período corrió entre el 15 de enero y el 15 de julio de 2026. Lo cumplimos íntegramente y, al día siguiente de su vencimiento, informamos formalmente su término a la Delegación Presidencial Regional.

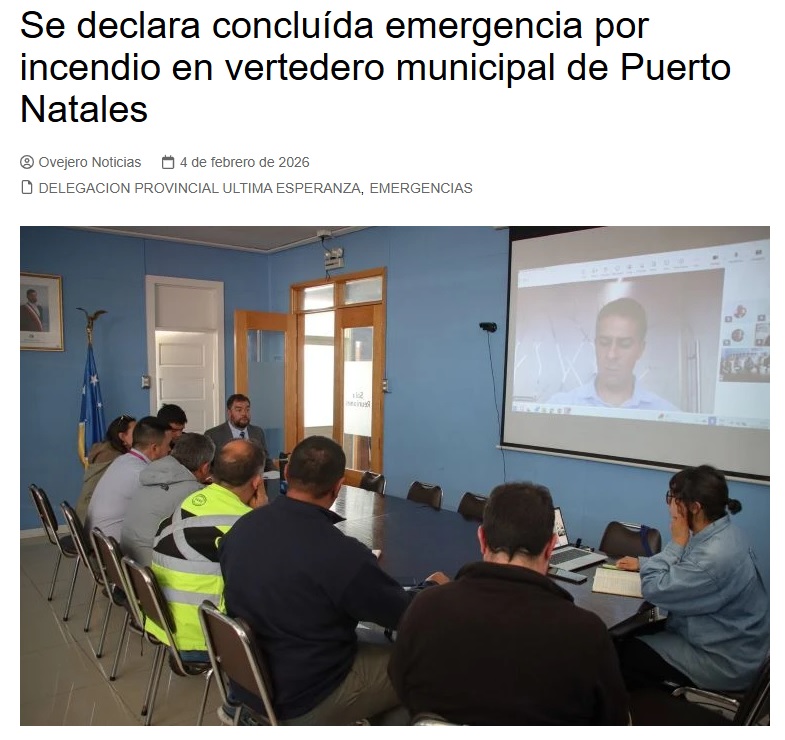

Con eso, no quedaron obligaciones pendientes para ninguna de las partes, la emergencia culminó y con ella, el Proyecto Natales se convirtió en nuestra misión más importante.
